加速綠色轉型!華能東莞燃機二期預計明年10月全面投產

發布日期:2024-05-31 11:11:06 來源:本網
【字體: 打印

  在謝崗鎮有這么一個重大項目,它建成后年發電量約40億千瓦時,對于優化地區電源結構,推進大灣區能源結構綠色轉型具有重要作用,它就是華能東莞燃機二期工程,那么如此重要的工程目前它的建設進展如何呢?一起來看看吧。

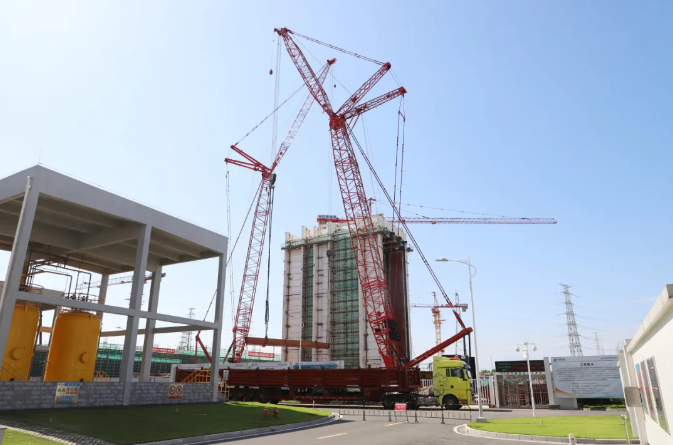

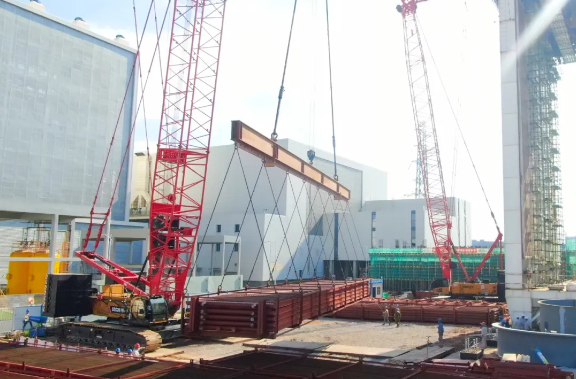

  初夏時節項目建設正酣,發展動能澎湃。5月29日,在華能東莞燃機二期工程建設現場,記者看到吊機正在進行鍋爐鋼結構的吊裝作業。另外同步進行的還有廠房的主體建設工作,整體工程建設正有序推進中。



  “工程于去年10月30號開工建設,投資建設兩套498.48MW燃氣—蒸汽聯合循環調峰機組,計劃在明年8月、10月各實現一套機組投產?!比A能東莞燃機二期工程副總工程師林偉良表示,目前建設進度是按照既定的計劃穩步推進中,截至目前大約完成工程總進度的25%,在今年年底將實現主廠房封閉、鍋爐水壓試驗以及廠用電受電的里程碑節點,為明年投產設備調試及運行打下良好基礎。


  據了解,華能東莞燃機二期工程是廣東省“十四五”能源發展規劃重點項目,工程靜態投資20.62億、動態投資21.34億,項目投資建設兩套498.48MW燃氣-蒸汽聯合循環調峰機組,主廠房采用一拖一分軸低位大平臺運轉層布置,項目建成后將進一步滿足廣東省電力負荷需求激增的需要,緩解東莞電網供電緊張形勢,優化地區電源結構,提升能源供應保障能力,推進大灣區能源結構綠色轉型和經濟發展。
