高質量發展丨高埗綠色能源項目有序復工,計劃上半年完成整體建設
  • 2025-02-24 18:42
  • 來源:本網
  • 【字體:

  新春開新局,全省、全市高質量發展大會奏響高質量發展號角,加快構建以先進制造業為支撐的現代化產業體系。東莞深燃天然氣熱電有限公司高埗電廠燃氣熱電聯產改擴建項目作為綠色能源項目,同時也是省、市重大建設項目、鎮“百千萬工程”重點建設項目之一,在新春過后便緊鑼密鼓地投入建設。據介紹,該項目的第二套9F機組預計將于今年上半年完成建設,屆時項目將全面投產。


  “省、市高質量發展大會相繼召開,給我們企業的發展提振了信心?!惫究偨浝碇磬嚾A平表示,春節后深燃熱電高埗電廠已按照各級要求完成了復工復產專題培訓和安全檢查,目前已有序復工復產。

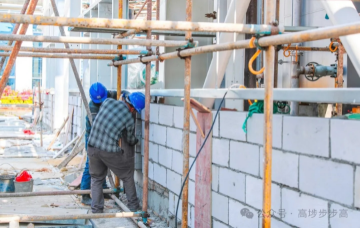

640 (1).jpg

  近日,小編走進東莞深燃天然氣熱電有限公司高埗電廠看到,廠區新春氛圍仍在,項目現場與辦公區域已然“熱氣騰騰”?!敖衲?,我們將加快推進第二套9F機組建設,力爭早日投產發電?!编嚾A平介紹,項目第二套9F機組已完成燃機就位、廠用電系統受電、鍋爐水壓試驗等里程碑節點。目前正在穩步推進燃機、汽機本體及附屬管道等安裝工作以及壓縮空氣系統、循環水系統、凝結水系統等調試工作。

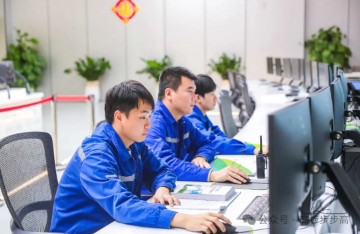

640 (2).jpg

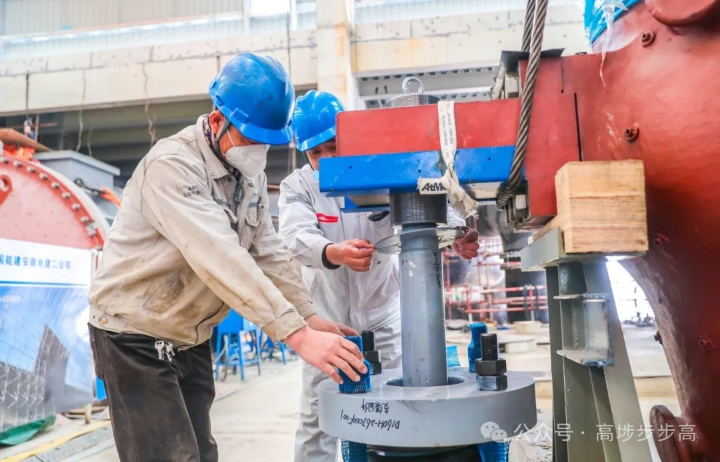

640 (3).jpg 640 (4).jpg

  據悉,東莞深燃天然氣熱電有限公司高埗電廠燃氣熱電聯產改擴建項目包括兩套9F級燃氣蒸汽聯合循環機組(2×470MW),總投資約23億元,其中,1號機組已于2024年6月份投產,第二套9F機組預計將于上半年完成建設。該公司自2020年加入深圳燃氣以來,累計發電量約60億千瓦時,累計營收38.3億元。
